Przyłączenie nieruchomości do sieci energetycznej to proces, który na pierwszy rzut oka może wydawać się skomplikowany i zniechęcający. Jednak zrozumienie poszczególnych etapów i wymagań jest kluczowe dla każdego inwestora, który chce uniknąć kosztownych błędów i niepotrzebnych opóźnień. Właściwe zaplanowanie działań i przygotowanie niezbędnej dokumentacji to podstawa, aby sprawnie przejść przez całą procedurę i cieszyć się dostępem do energii elektrycznej.
Warto na wstępie rozróżnić dwa rodzaje przyłączy: przyłącze docelowe, które jest stałym rozwiązaniem dla Twojej nieruchomości, oraz przyłącze tymczasowe (budowlane). To drugie jest często stosowane na czas budowy i można je uzyskać znacznie szybciej, zazwyczaj w ciągu około 2 miesięcy. Jest to istotna informacja dla osób rozpoczynających prace budowlane, które potrzebują prądu na placu budowy. Za cały proces przyłączenia do sieci odpowiada Operator Systemu Dystrybucyjnego (OSD). W Polsce działa kilku głównych operatorów, takich jak Tauron, PGE, Enea czy Energa. To, który z nich obsługuje Twój teren, zależy od lokalizacji Twojej nieruchomości. Zanim podejmiesz jakiekolwiek kroki, upewnij się, do którego OSD powinieneś złożyć wniosek.

Procedura przyłączeniowa w 6 krokach: Twoja mapa drogowa do własnego prądu
Proces przyłączenia do sieci energetycznej można podzielić na sześć kluczowych etapów. Znajomość tej ścieżki pozwoli Ci lepiej zaplanować swoje działania i uniknąć nieporozumień.
-
Krok 1: Wniosek o określenie warunków przyłączenia jak go poprawnie wypełnić?
Pierwszym i fundamentalnym krokiem jest złożenie wniosku o określenie warunków przyłączenia do właściwego OSD. Wniosek ten powinien zawierać szczegółowe dane wnioskodawcy, precyzyjne informacje dotyczące obiektu, który ma zostać przyłączony, wnioskowaną moc przyłączeniową, a także przewidywany termin rozpoczęcia poboru energii. Do wniosku musisz dołączyć dokument potwierdzający Twój tytuł prawny do nieruchomości może to być akt notarialny, wypis z księgi wieczystej lub umowa cywilnoprawna. Niezbędny będzie również plan zabudowy lub szkic sytuacyjny, który pokaże lokalizację przyłącza na Twojej działce.
-
Krok 2: Analiza warunków przyłączenia i projektu umowy na co zwrócić szczególną uwagę?
Po złożeniu kompletnego wniosku, Operator Systemu Dystrybucyjnego ma określony czas na jego rozpatrzenie i wydanie warunków przyłączenia. Dla przyłączy niskiego napięcia (tzw. IV grupa przyłączeniowa), ustawowy termin wynosi zazwyczaj do 30 dni. W otrzymanym dokumencie znajdziesz kluczowe informacje dotyczące miejsca i rodzaju przyłącza (czy będzie to przyłącze kablowe, czy napowietrzne), wnioskowanej mocy, miejsca montażu licznika oraz szczegółowy kosztorys. Pamiętaj, że warunki przyłączenia są ważne przez 2 lata od daty ich wydania.
-
Krok 3: Podpisanie umowy o przyłączenie co to oznacza w praktyce?
Gdy zaakceptujesz przedstawione warunki przyłączenia, kolejnym krokiem jest podpisanie umowy o przyłączenie między Tobą a OSD. Ten dokument stanowi formalną podstawę do rozpoczęcia wszelkich prac związanych z projektowaniem i realizacją przyłącza po stronie operatora.
-
Krok 4: Realizacja prac co robi operator (OSD), a za co odpowiadasz Ty?
Na tym etapie następuje podział obowiązków. Operator Systemu Dystrybucyjnego jest odpowiedzialny za wykonanie i doprowadzenie przyłącza energetycznego do granicy Twojej posesji, zazwyczaj do skrzynki złączowej. Z kolei Ty, jako inwestor, odpowiadasz za wykonanie tak zwanej wewnętrznej linii zasilającej (WLZ). Jest to odcinek instalacji elektrycznej biegnący od skrzynki złączowej na granicy działki aż do budynku, w którym będzie pobierana energia.
-
Krok 5: Odbiór techniczny i montaż licznika czyli wielki finał prac w terenie
Po zakończeniu prac nad wewnętrzną linią zasilającą (WLZ) i upewnieniu się, że instalacja jest zgodna z przepisami, powinieneś zgłosić gotowość do odbioru. Następnie OSD przeprowadza techniczny odbiór Twojej instalacji i montuje licznik energii elektrycznej. Jest to jeden z ostatnich etapów prac w terenie, który potwierdza prawidłowe wykonanie przyłącza.
-
Krok 6: Zawarcie umowy kompleksowej lub umowy o dystrybucję i sprzedaż energii
Ostatnim formalnym krokiem jest zawarcie umowy z wybranym przez Ciebie sprzedawcą energii elektrycznej. Dopiero po podpisaniu tej umowy będziesz mógł legalnie rozpocząć pobór energii elektrycznej do swojego obiektu.
Niezbędne dokumenty: Kompletna lista, którą musisz przygotować
Przygotowanie odpowiednich dokumentów na każdym etapie procesu jest kluczowe. Poniżej znajdziesz listę najważniejszych z nich:
-

Dokumenty wymagane do złożenia wniosku: tytuł prawny i mapa sytuacyjna

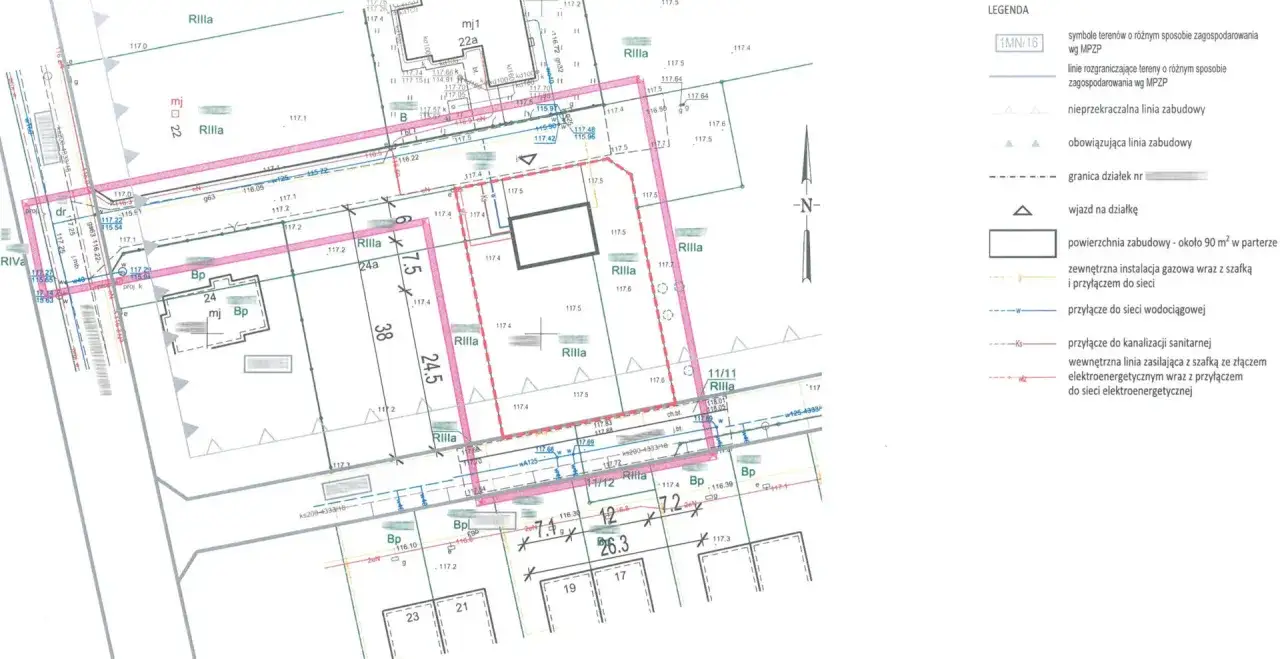

Na samym początku procesu, do wniosku o warunki przyłączenia, musisz dołączyć dokument potwierdzający Twój tytuł prawny do nieruchomości. Może to być akt notarialny kupna, umowa darowizny, postanowienie o nabyciu spadku lub odpis z księgi wieczystej. Niezbędny jest również plan zabudowy, jeśli został sporządzony dla Twojej działki, lub w przypadku jego braku szkic sytuacyjny. Ten ostatni powinien w czytelny sposób przedstawiać usytuowanie przyłączanego obiektu oraz planowany przebieg przyłącza na terenie Twojej nieruchomości.
-
Pełnomocnictwo kiedy i dlaczego warto je przygotować?
Jeśli z jakichkolwiek powodów nie możesz osobiście uczestniczyć w procesie załatwiania formalności, warto przygotować pełnomocnictwo dla innej osoby. Pełnomocnictwo to dokument prawny, który upoważnia wskazaną osobę do działania w Twoim imieniu przed OSD i innymi urzędami. Jest to szczególnie przydatne, gdy mieszkasz daleko od nieruchomości lub masz ograniczony czas.
-
Oświadczenie o gotowości instalacji ostatni dokument przed montażem licznika
Po wykonaniu wewnętrznej linii zasilającej (WLZ) i doprowadzeniu jej do budynku, będziesz musiał złożyć oświadczenie o gotowości instalacji. Jest to dokument, który potwierdza, że Twoja wewnętrzna instalacja elektryczna jest gotowa do podłączenia i spełnia wszelkie wymogi techniczne oraz bezpieczeństwa. Złożenie tego oświadczenia jest warunkiem koniecznym do przeprowadzenia przez OSD odbioru technicznego i montażu licznika.

Ile naprawdę kosztuje przyłączenie do sieci energetycznej? Analiza opłat
Koszty związane z przyłączeniem do sieci energetycznej mogą być znaczące i zależą od wielu czynników. Zrozumienie struktury tych opłat pozwoli Ci lepiej zaplanować budżet inwestycji.
-
Opłata za moc przyłączeniową jak ją oszacować i ile wynosi stawka za 1 kW?
Podstawowym elementem wpływającym na koszt przyłączenia jest wnioskowana moc przyłączeniowa, wyrażana w kilowatach (kW). Operatorzy naliczają opłatę za każdy kilowat mocy, a stawki te są regulowane i publikowane przez poszczególne OSD. Im większa moc jest Ci potrzebna, tym wyższa będzie opłata przyłączeniowa. Warto dokładnie oszacować swoje potrzeby, aby nie przepłacać, ale też nie wnioskować o zbyt małą moc, która mogłaby ograniczać późniejsze korzystanie z urządzeń elektrycznych.
-
Przyłącze kablowe (ziemne) vs napowietrzne porównanie kosztów i korzyści
Wybór między przyłączem kablowym (ziemnym) a napowietrznym ma istotny wpływ na koszty. Przyłącze kablowe, choć zazwyczaj droższe w wykonaniu ze względu na konieczność wykonania wykopów i ułożenia kabla w ziemi, oferuje większe korzyści w postaci estetyki, bezpieczeństwa (brak widocznych kabli, mniejsze ryzyko uszkodzeń mechanicznych czy od pioruna) i mniejszej podatności na warunki atmosferyczne. Przyłącze napowietrzne jest tańsze, ale mniej estetyczne i bardziej narażone na uszkodzenia.
-
Długość przyłącza powyżej 200 metrów jak liczona jest dopłata?
Standardowa opłata przyłączeniowa zazwyczaj obejmuje koszt doprowadzenia przyłącza do odległości 200 metrów od najbliższego punktu sieci dystrybucyjnej. Jeśli odległość ta jest większa, za każdy dodatkowy metr wykonania przyłącza (zarówno kablowego, jak i napowietrznego) naliczana jest dodatkowa opłata. Im dalej od istniejącej infrastruktury znajduje się Twoja nieruchomość, tym wyższy będzie całkowity koszt przyłączenia.
-
Ukryte koszty: projekt wewnętrznej linii zasilającej (WLZ) i prace po stronie inwestora
Należy pamiętać, że opłata przyłączeniowa pobierana przez OSD obejmuje jedynie prace do granicy Twojej działki. Dodatkowym, często znaczącym kosztem, jest wykonanie wewnętrznej linii zasilającej (WLZ) od skrzynki złączowej do budynku. Koszt ten obejmuje projekt WLZ, zakup materiałów oraz jego wykonanie przez uprawnionego elektryka. Te prace i koszty leżą w całości po stronie inwestora.

Ramy czasowe całego procesu: Ile realnie trzeba czekać na prąd?
Czas oczekiwania na przyłączenie do sieci energetycznej może być zróżnicowany i zależy od wielu czynników. Kluczowe jest realistyczne podejście do terminów.
-
Od wniosku do wydania warunków: ustawowe terminy dla OSD
Jak już wspomniano, Operatorzy Systemów Dystrybucyjnych mają ustawowo określony czas na wydanie warunków przyłączenia. Dla przyłączy niskiego napięcia (grupa przyłączeniowa IV), ten termin wynosi zazwyczaj 30 dni od daty złożenia kompletnego wniosku. Jest to stosunkowo krótki okres, który pozwala na szybkie uzyskanie podstawowych informacji o możliwościach i kosztach przyłączenia.
-
Od umowy do fizycznego przyłączenia: co wpływa na czas realizacji?
Chociaż samo wydanie warunków przyłączenia jest stosunkowo szybkie, cały proces od momentu złożenia wniosku do faktycznego uruchomienia zasilania może trwać znacznie dłużej. Realizacja prac budowlanych przez OSD, zależna od ich obciążenia, dostępności materiałów i złożoności projektu, może sprawić, że cały proces zajmie od kilku do nawet kilkunastu miesięcy. Średnio można przyjąć, że jest to okres od 6 do 18 miesięcy. Warto również pamiętać, że przyłącze tymczasowe (budowlane) jest zazwyczaj realizowane znacznie szybciej, często w ciągu około 2 miesięcy.
-
Jak długo trwają formalności po zakończeniu prac budowlanych?
Nawet po zakończeniu prac budowlanych przez OSD i wykonaniu przez Ciebie wewnętrznej linii zasilającej, proces nie kończy się natychmiast. Należy doliczyć czas potrzebny na odbiór techniczny, montaż licznika przez operatora oraz formalności związane z zawarcie umowy na sprzedaż energii z wybranym sprzedawcą. Te etapy, choć zazwyczaj krótsze niż prace budowlane, również wymagają czasu.
Najczęstsze problemy i pułapki jak sobie z nimi poradzić?
Nawet najlepiej zaplanowany proces może napotkać na swojej drodze pewne trudności. Oto najczęściej pojawiające się problemy i sposoby ich rozwiązania.
-
Odmowa wydania warunków przyłączenia co zrobić, gdy nie ma technicznych możliwości?
Zdarza się, że OSD odmawia wydania warunków przyłączenia, najczęściej z powodu braku technicznych możliwości w istniejącej sieci dystrybucyjnej w danym miejscu. W takiej sytuacji warto dokładnie przeanalizować powody odmowy zawarte w piśmie od operatora. Możesz złożyć odwołanie, spróbować znaleźć inne, technicznie możliwe miejsce przyłączenia na swojej nieruchomości lub poszukać alternatywnych rozwiązań, np. budowy własnego źródła zasilania, jeśli jest to opłacalne.
-
Błędy we wniosku, które najczęściej opóźniają cały proces
Najczęstszymi błędami we wniosku, które prowadzą do opóźnień, są: brak wymaganych załączników (np. dokumentu potwierdzającego tytuł prawny do nieruchomości), niekompletne dane wnioskodawcy lub obiektu, a także błędnie określona wnioskowana moc przyłączeniowa. Aby tego uniknąć, dokładnie zapoznaj się z formularzem wniosku i listą wymaganych dokumentów dostępną na stronie internetowej OSD. W razie wątpliwości skontaktuj się z biurem obsługi klienta operatora.
-
Spór z sąsiadem o przebieg przyłącza jak rozwiązać problem?
Czasami przebieg planowanego przyłącza może kolidować z interesami sąsiadów, np. wymagać przeprowadzenia kabla przez ich posesję. W takiej sytuacji kluczowe są negocjacje. Jeśli nie uda się dojść do porozumienia, konieczne może być uzyskanie zgody na służebność przesyłu lub skorzystanie z mediacji. W skrajnych przypadkach spór może wymagać rozstrzygnięcia przez sąd.
Twoja instalacja jest gotowa: Co dalej po montażu licznika?
Po pomyślnym zakończeniu prac przyłączeniowych i zamontowaniu licznika przez OSD, jesteś na ostatniej prostej do pełnego korzystania z energii elektrycznej.
-
Wybór sprzedawcy prądu i najkorzystniejszej taryfy (G11, G12)
Montaż licznika przez OSD nie oznacza jeszcze, że prąd jest aktywny. Musisz teraz wybrać sprzedawcę energii elektrycznej. Na polskim rynku działa wielu sprzedawców, oferujących różne taryfy i cenniki. Popularne taryfy dla gospodarstw domowych to m.in. G11 (jednostrefowa, stała cena prądu przez całą dobę) oraz G12 (dwustrefowa, z tańszą energią w określonych godzinach nocnych i popołudniowych). Porównaj oferty i wybierz tę, która najlepiej odpowiada Twoim potrzebom i stylowi życia.
-
Przeczytaj również: Mój prąd 5.0 dla kogo? Sprawdź, czy kwalifikujesz się do wsparcia
Zgłoszenie zakończenia budowy a przyłącze docelowe
Pamiętaj, że zakończenie procesu przyłączenia do sieci energetycznej jest jednym z elementów niezbędnych do uzyskania pozwolenia na użytkowanie obiektu budowlanego. Po zakończeniu budowy i uzyskaniu prawomocnego zgłoszenia o zakończeniu budowy lub pozwolenia na użytkowanie, formalnie możesz korzystać z przyłącza docelowego. Upewnij się, że wszystkie formalności związane z budową i przyłączeniem są poprawnie udokumentowane.
